大壩安全監測設備更新改善計畫

一、計畫緣起:
翡翠水庫攔蓄北勢溪水量,並與南勢溪水量合併運用,為供應大臺北地區約600萬人民生用水之主要水源。由於攔蓄4億600萬立方公尺龐大水源的翡翠大壩,距離臺北市約30公里,故壩體之穩定與安全,攸關下游數百萬居民之民生用水與生命財產安全。翡翠大壩自完工運轉逾30年,安全監測系統部分儀器設備效能已逐漸老化下降,為能確實掌握大壩結構行為變化趨勢,建立有效的預警機制,運用日新月異之資訊與科技,提升大壩安全監測效能,確有其需要與必要性,本局爰規劃於106-109年執行「大壩安全監測設備更新改善計畫」。

二、計畫目標:
(一)106年完成上舉水壓計(5處)儀器、岩層伸縮儀(26處)及大壩中央斷面處擺線儀(5站)等儀器更新。
(二)107年完成大壩9分塊處擺線儀(4站)儀器更新。

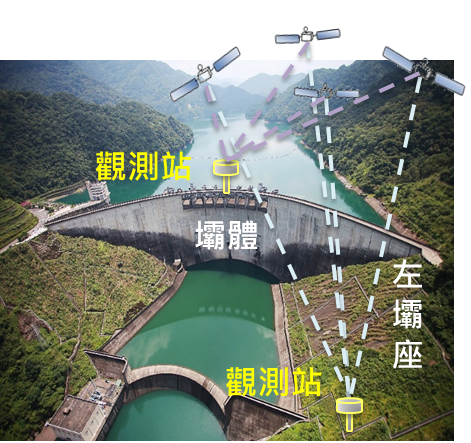

(三)108年完成大壩21分塊處擺線儀(4站)儀器更新、新增壩區GNSS監測站(2站)及基準站(1站)。
(四)109年完成翡翠大壩及壩區強震儀(21處)儀器更新。

三、計畫效益:
本計畫完成後,可有效提升安全監測效能,即時掌控大壩結構變化狀況並妥擬改善因應對策,降低水庫安全風險,確保大壩安全穩定,達成「大壩安全百分百」之目標,確保水庫持續穩定供水與增加民眾居安信心。
